قامت شركة دومينيون إنرجي بتحديث الجدول الزمني لبناء مشروعها الساحلي لطاقة الرياح البحرية في فرجينيا (CVOW) بقدرة 2.6 جيجاواط، حيث من المتوقع الآن تركيب التوربين رقم 176 والأخير بحلول نهاية عام 2027، في حين أفادت الشركة بأن المشروع قد اكتمل بنسبة 81% تقريبًا اعتبارًا من 31 يوليو.

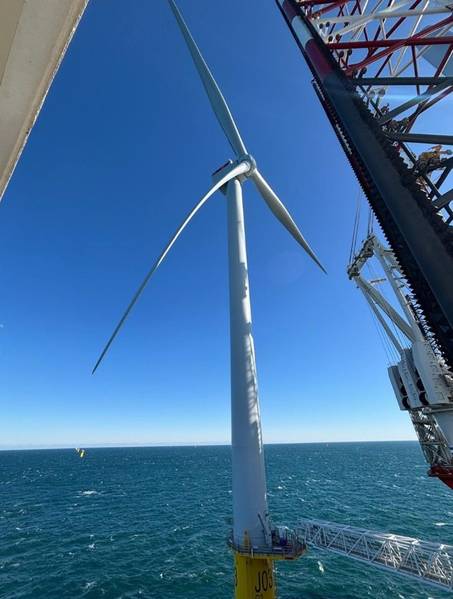

استمر التقدم في أعمال البناء في جميع المكونات الرئيسية للمشروع. تم تركيب جميع الركائز الأحادية البالغ عددها 176 قطعة، بالإضافة إلى جميع قطع التوصيل البالغ عددها 176 قطعة، بينما تم الانتهاء من تركيب 31 مولدًا لتوربينات الرياح، ويجري العمل حاليًا على تركيب التوربين الثاني والثلاثين.
يقترب تصنيع التوربينات من الاكتمال، حيث تم إنتاج جميع المحركات، ونحو 99% من الأبراج، و85% من الشفرات. ومن المتوقع الانتهاء من الأبراج المتبقية خلال الأيام القادمة، تليها الشفرات النهائية في أكتوبر، وفقًا لشركة دومينيون إنرجي.
تم الانتهاء من تشغيل المحطتين الفرعيتين البحريتين الأولى والثانية، بينما من المتوقع أن تصل المحطة الفرعية البحرية الثالثة والأخيرة إلى تلك المرحلة بحلول نهاية عام 2026. وبمجرد تشغيلها، سيدخل حوالي نصف استثمار المشروع، باستثناء تكاليف ترقية الشبكة، حيز التشغيل.
يتضمن جدول التركيب المُعدَّل احتياطيات إضافية للأحوال الجوية، وصيانة السفن، وعمليات التحميل، وأنشطة الرفع الممتدة. وأشارت شركة دومينيون إلى أن معدل تركيب التوربينات الأساسي ظل ثابتًا عند يومين تقريبًا لكل توربينة خلال عمليات التركيب الـ 26 الأخيرة، باستثناء التحميل، والنقل، والأحوال الجوية، والصيانة، وعوامل أخرى.
سيركز العمل الآن على إكمال حماية التآكل، وتركيب الكابلات بين المصفوفات، وتركيب توربينات الرياح المتبقية، والأنشطة المتعلقة بنقل الطاقة.
بدأ المشروع بتزويد شبكة الكهرباء في ولاية فرجينيا بالكهرباء في مارس 2026، مسجلاً بذلك أول إنتاج للطاقة من مشروع من المقرر أن يصبح أكبر مشروع لطاقة الرياح البحرية في الولايات المتحدة. وفي ذلك الوقت، صرحت شركة دومينيون بأن المشروع قد اكتمل بنسبة 71% تقريباً.
بمجرد تشغيل جميع توربينات الرياح الـ 176 من طراز سيمنز جاميسا بقدرة 14 ميغاواط، من المتوقع أن يُولّد المشروع طاقة كهربائية تكفي لتزويد حوالي 660 ألف منزل. وتتولى سفينة "شاريبديس"، وهي أول سفينة تركيب توربينات رياح في الولايات المتحدة الأمريكية مُطابقة لقانون جونز، عملية التركيب.
