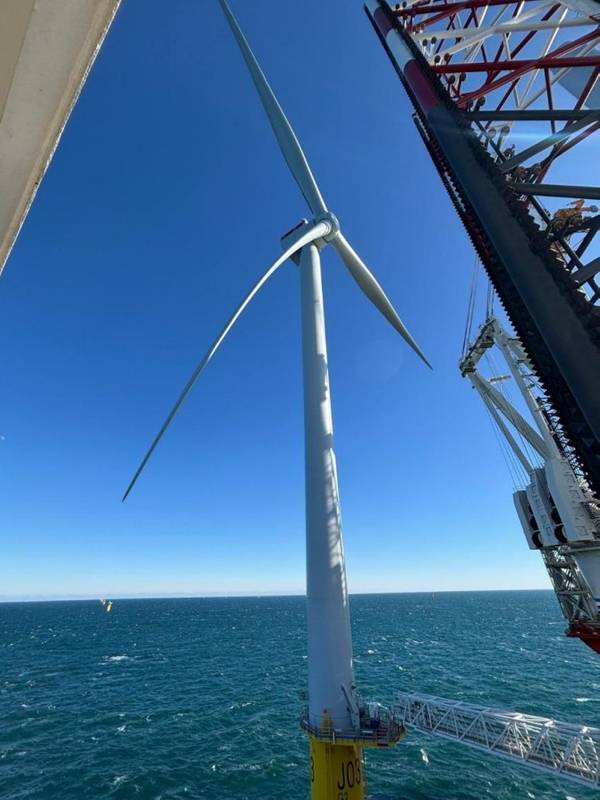

أكملت شركة دومينيون إنرجي تركيب أول توربين رياح بحري لمشروع طاقة الرياح البحرية في فرجينيا الساحلية (CVOW)، وهو أكبر مشروع من نوعه في الولايات المتحدة.
في ملف تنظيمي قدمته شركة دومينيون إنرجي في 30 يناير 2026، أبلغت الشركة عن تركيب أول توربين لمشروع طاقة الرياح البحرية بقدرة 2.6 جيجاواط، ومن المتوقع أن يتم توليد أول كهرباء في الربع الأول من عام 2026.
يتم تركيب 176 توربينة رياح من طراز سيمنز جاميسا بقدرة 14 ميجاوات للمشروع بواسطة سفينة تشاريبديس ، وهي أول سفينة تركيب توربينات رياح بحرية متوافقة مع قانون جونز في الولايات المتحدة، والتي تم بناؤها في حوض بناء السفن AmFELS التابع لشركة سيتريوم في تكساس.
بحسب آخر مستجدات المشروع، تم تركيب جميع الركائز الأحادية البالغ عددها 176، بالإضافة إلى 119 قطعة وصل من أصل 176، بينما لا تزال 57 قطعة أخرى قيد التركيب. وأفادت شركة دومينيون إنرجي أنه تم أيضاً مدّ 183 كيلومتراً من أصل 418 كيلومتراً من كابلات الربط بين الركائز.
وأشارت الشركة إلى أنه تم حتى الآن تصنيع 126 برج توربينات و121 غلافًا، حيث وصل 54 برجًا و30 غلافًا إلى محطة بورتسموث البحرية، كما تم الانتهاء من تصنيع 48 مجموعة شفرات، حيث تم استلام 26 منها في المحطة.
أعلنت شركة دومينيون إنرجي أن المشروع قد اكتمل بنسبة 71%، مما يقلل من مخاطر المشروع المستقبلية.
من المتوقع تركيب المحطة الفرعية البحرية الثالثة للمشروع بحلول نهاية الربع الأول من عام 2026، وذلك بعد تركيب المحطتين الأوليين اللتين تم الانتهاء منهما في مارس ونوفمبر.
في 30 يناير 2026، قدمت شركة دومينيون إنرجي تحديثًا لمشروع CVOW يتضمن تغييرات في إجمالي تكلفة المشروع وتاريخ الإنجاز المتوقع والتي تعكس التعليق المؤقت للعمل من أمر مكتب إدارة طاقة المحيطات التابع لوزارة الداخلية الأمريكية الصادر في ديسمبر 2025 حتى صدور أمر قضائي أولي في يناير 2026 بالإضافة إلى التكاليف التقديرية الإضافية المرتبطة بالتعريفات الجمركية.
ارتفعت التكاليف الإجمالية المقدرة لمشروع CVOW، بما في ذلك تكاليف الطوارئ وباستثناء تكاليف التمويل، من حوالي 11.2 مليار دولار إلى حوالي 11.5 مليار دولار.
من المتوقع الآن أن يكتمل المشروع في أوائل عام 2027، وبمجرد تشغيله بالكامل، سيكون قادراً على تزويد 660 ألف منزل في ولاية فرجينيا بالطاقة.
